جلسه با اعضای پروژه 192 واحدی منظریه شهرکرد شرکت محیاسازه مهراد

گزارش جلسه 20 اردیبهشت 1405 با حضور بهره برداران پروژه 192 واحدی نهضت ملی

با عنایت به برنامه ریزی انجام شده جهت برگزاری جلسه هم اندیشی با بهره برداران پروژه192 واحدی نهضت ملی واقع در محله 40 منظریه شهرکرد و ارسال دعوت نامه به صورت پیامک و شبکه های اجتماعی ایتا و روبیکا و همچنین سامانه پیامکی هلدینگ حامین، در روز یک شنبه مورخ 20 اردیبهشت 1405 راس ساعت 14:30 الی 17:30 جناب آقای بنی طالبی معاون محترم بانک مسکن استان، جناب آقای بافری معاون رفاهیات اداره کل آموزش و پرورش استان، جناب آقای مهندس شهرام علیرضایی رئیس گروه مسکن اداره کل راه و شهر سازی و تعداد110 نفر از اعضای پروژه در وقت مقرر در محل سالن اجتماعات خانه معلم چهار راه بوعلی حضور به عمل آوردند.

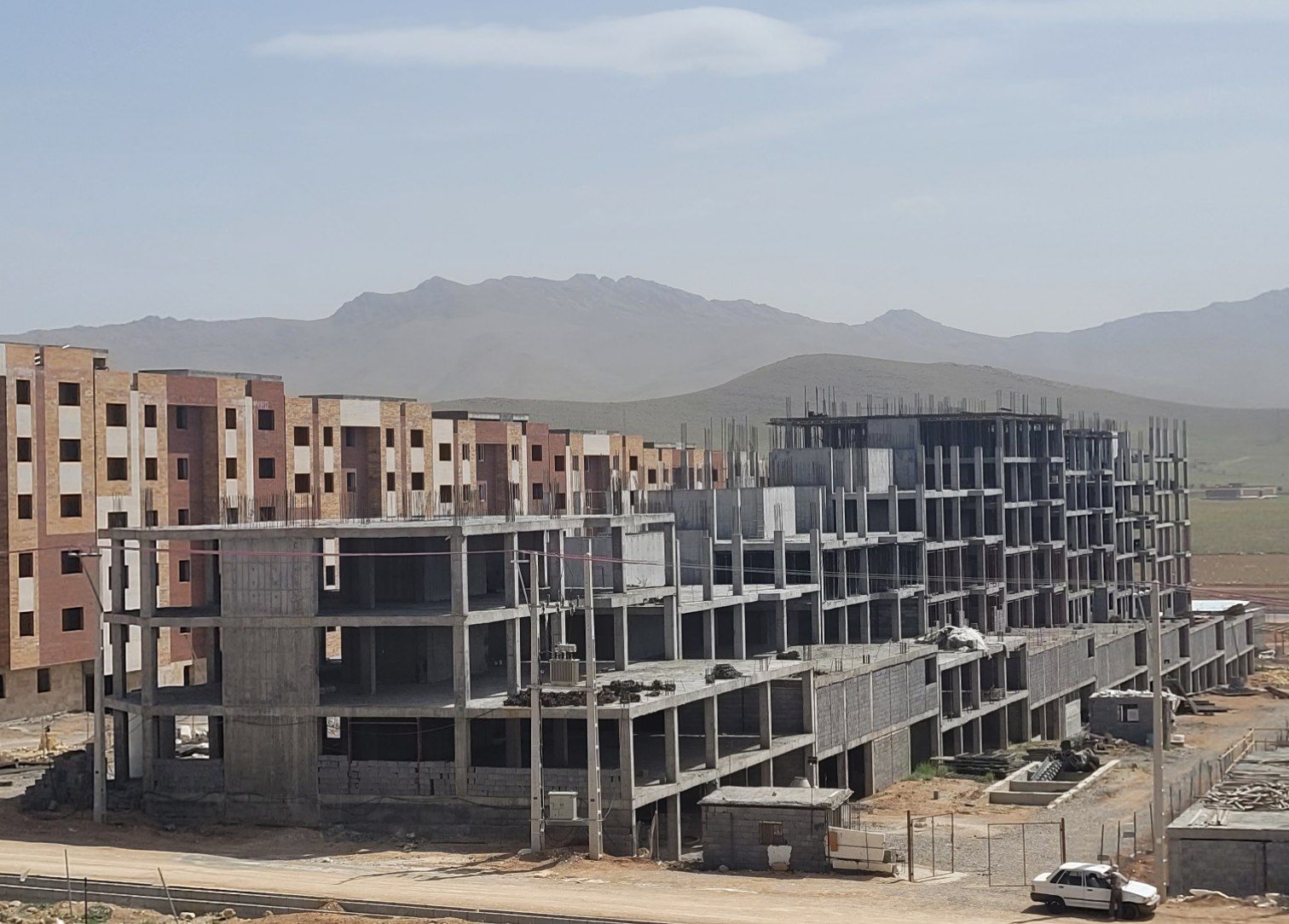

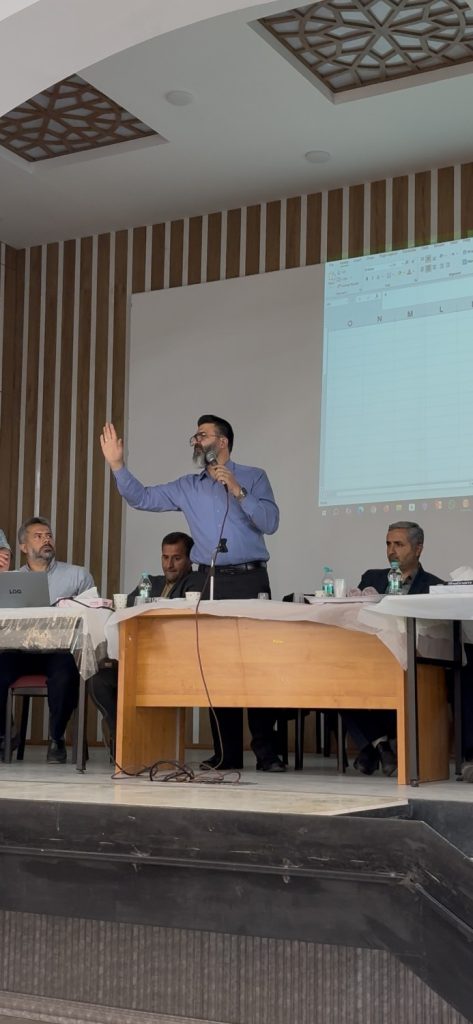

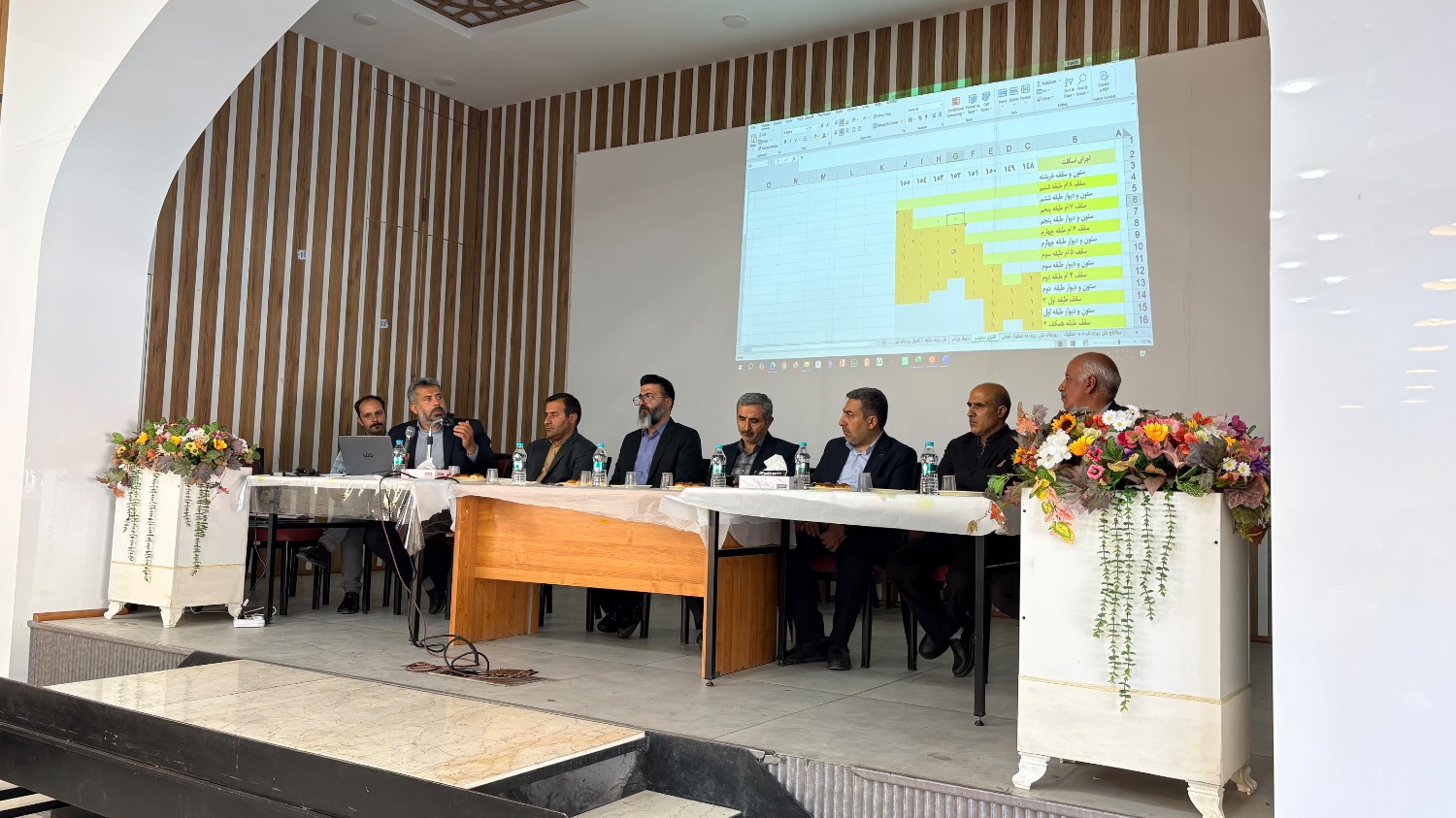

جلسه به صورت رسمی راس ساعت 14:30 با سرود ملی ایران شروع و آقای دکتر احسان امانی به عنوان اولین سخنران و بعد از عرض خوش امد گویی و تشکر از حضور مدعوین برنامه کلی جلسه را تشریح و در ادامه نسبت به توضیح اقدامات انجام شده توسط شرکت محیا سازه ، میزان پیشرفت فیزیکی ، میزان پیشرفت مالی ، چالش های پیش رو ، نحوه مشارکت اعضا ، قیمت تمام شده و تاریخ تحویل پروژه را به صورت مبسوط تشریح شد.

در این جلسه معاون محترم اعتبارات بانک مسکن در خصوص نحوه تخصیص منابع بانکی و آزاد سازی تسهیلات و سهم الشرکه که بانک سخنرانی را داشتند و مقرر شد با اداره کل راه وشهر سازی همکاری لازم را در خصوص تعیین تکلیف شرکت کنترل سازه داشته باشند .معاون محترم اداره کل آموزش و پرورش استان نیز در خصوص لزوم همکاری بهره برداران با طرح نکاتی را اشاره داشتند و بیان کردند که در طی سنوات قبل همکاران ایشان با مشکلات عدیده ای در این پروژه مواجه بودند که نهایتا کار به قوه قضائیه کشیده و در حال حاضر نیز دولت باید به تعهدات خود عمل کند و همکاران نیز مساعدت لازم را به عمل آورند .

در پایان جلسه نیز آقای مهندس حامد فروزنده مدیرعامل هلدینگ حامین نیز در خصوص مشکلات قبلی و مسائل و چالش های پیش رو صحبت هایی داشتند و نهایتا ایشان پیشنهاد تحویل واحد هارا به شرط تامین منابع مالی توضیح دادند و همچنین مهندس شهرام علیرضایی (نماینده محترم راه و شهرسازی) در راستای پیشبرد کار شرکت و پروژه نکاتی را اشاره داشتند .

مصوبات کلی جلسه

1- با توجه به توضیح ارائه شده در جمع و وجود نگرانی از عدم اقدام قطعی و قانونی درخصوص تعیین تکلیف قانونی و قطعی شرکت کنترل سازه زاینده رود (پیمانکار قبلی پروژه) در این پروژه ، مقرر شد ظرف مدت حداکثر یک هفته نسبت به تعیین تکلیف این شرکت و قطعی کردن مطالبات ایشان از طریق راه و شهر سازی اقدام شود.

2- مقرر گردید بانک مسکن اقدامات قانونی لازم در خصوص آزاد سازی تسهیلات بانکی پروژه 192 واحدی را با قید فوریت انجام دهد.

3- مقرر شد اداره کل راه و شهرسازی نسبت به حذف 84 نفری که هیچگونه مشارکتی نداشته اند اقدام عاجل و جدی عمل آورد.

4- مقرر شد شرکت محیا سازه مهراد با تمامی 192 نفر تماس و پیامک حاصل نماید و نسبت به به آورده ایشان مذاکره و ضمن تهیه فرم مورد نیاز سطح بندی اولیه را انجام و موضوع را با توجه به امتیازات سامانه با هماهنگی اداره کل راه و شهر سازی پیگیری کند.

5- مقرر شد با توجه به توضیحات مهندس حامد فروزنده متقاضیان پروژه متناسب با آورده خود به گروه های 24 نفره جهت شروع ادامه عملیات اجرائی تقسیم گردند.

6- مقرر شد برای ادامه کار و با توجه به تورم روز افزون و شرایط بازار افرادی که تمایل به همکاری دارند ظرف مدت 5 روز آتی نسبت به تعیین تکلیف آورده خود تا سقف حداقل یک میلیارد تومان اقدام کنند در غیر این صورت این شرکت موضوع تقاضای اعمال ماده 48 (الغای پروژه) پیمان را به کارفرما ارائه دهد.

7- در این راستا مقرر شد افراد به چهار گروه تقسیم و متناسب با آورده خود در 4 بلوک که دارای پیشرفت فیزیکی بیشتر است مستقر شوند ، گروه اول طی یک ماه آتی نسبت به واریز برای هر متر 15 میلیون تومان علل حساب در بلوک 155 ، افرادی که طی دوماه نسبت به واریز برای هر متر 15 میلیون اقدام در بلوک 154 ، افرادی که طی سه ماه نسبت به واریز برای هر متر 15 میلیون اقدام در بلوک 153 ،افرادی که طی چهار ماه نسبت به واریز برای هر متر 15 میلیون اقدام در بلوک 152 مستقر شده و به تناسب و هرکدام به ترتیب طی 6 ، 9 ، 12 و 15 ماه تحویل ایشان میگردد.

8- مقرر شد بهره برداران و حاضرین در جلسه در پایان جلسه نسبت به ثبت نام جهت تعیین اولویت پرداخت و برنامه ریزی آتی ثبت نام کند .

9- مقرر شد کارفرمای پروژه اداره کل راه و شهرسازی نسبت به فاز بندی پروژه مطابق دستورالعمل های ابلاغی جهت تسریع در روند کار اقدام کنند.

10- مقرر شد اداره کل راه و شهرسازی با توجه به استقبال انجام شده از سوی متقاضیان نسبت به تخصیص بلوک برای افراد اقدام نماید.

11- مقرر شد به منظور شناسائی و نیاز سنجی افراد ، شرکت محیا سازه مهراد طی هفته جاری و آتی از تمامی متقاضیان دعوت به عمل آورده و فرمهای مد نظر تکمیل تا با هماهنگی اداره کل راه و شهرسازی تقسیم بندی افراد و تسهیل و تسریع در ادامه کار ایشان مهیا شود.
