گزارش پیشرفت امین 11 و واحد های برج غدیر
خرداد 1405
پیشرفت: + 5٪
- تجهیز کارگاه
- بلوک کاری محدوده مغازه ها
- گچ و خاک سقف مغازه ها
- اندازه گیری پله های معلق
- حمل و جمع آوری نخاله های زمین هلدینگ
- پیکور زنی زمین هلدینگ و خاک برداری تا ارتفاع 1.20 متر
- جا به جایی و جا نمایی لوله فاضلاب برج غدیر
- تخریب رویه دیوار حائل جهت نورگیری در تراز 3-
- لوله کشی آب موقت کارگاه بر اساس کنتور شرکت ابرار و پرداخت بدهی مبلغ 77میلیون تومان
- کندن جای پایه های فنس دور کارگاه
- بستن راه های ارتباط برج غدیر از مجتمع امین 11
- انتقال لوله فاضلاب به خارج از محدوده ساختمان هلدینگ
تیر 1405
تجاری ها
- اتمام بلوک کاری جدا کننده مجموعه تجاری از برج قدیر
- ایزوگام بدنه زیر زمین و عایق کاری
- بلوک کاری مقابل دیوار های ایزوگام شده جهت اجرای کاشی و سنگ بدنه
گود

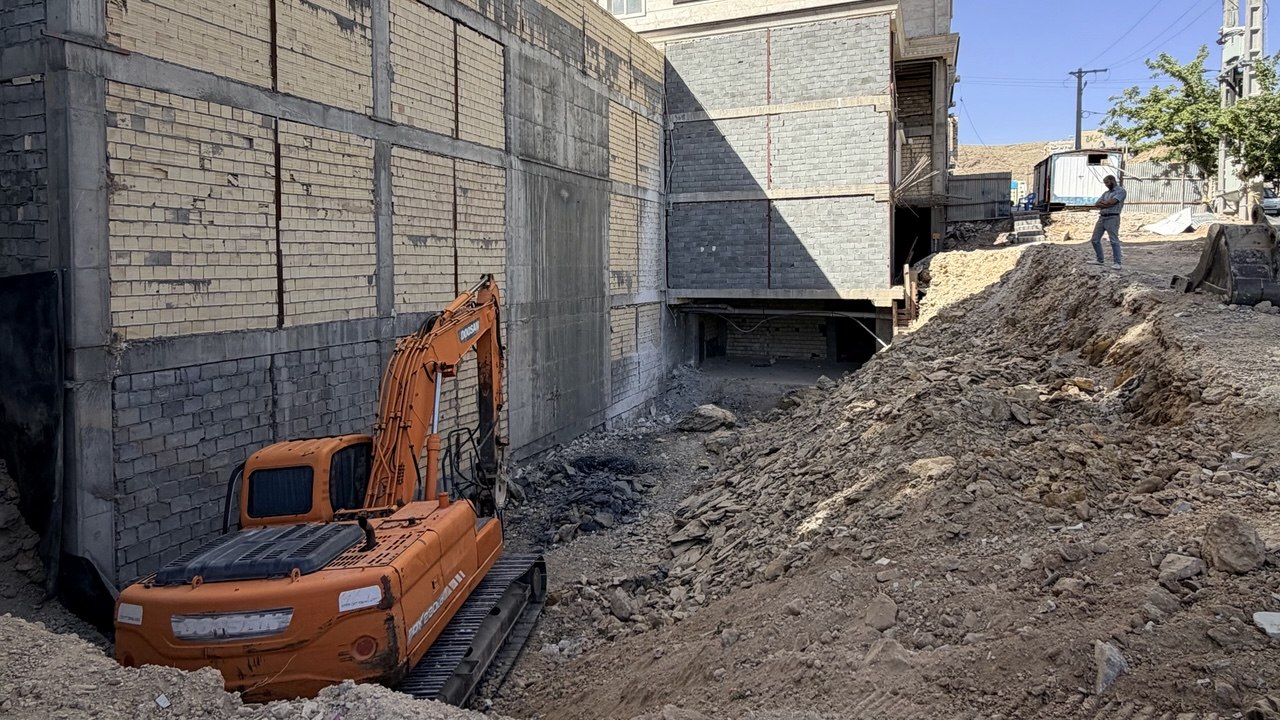

- اتمام خاکبرداری گود
- ریگلاژ کف گود
- اجرای بتن مگر
- شروع عملیات فنداسیون
